Дендроплан: что это и как его читать перед стройкой
Дендроплан — это рабочий лист проекта, на котором проставлены все деревья, кустарники и крупные многолетники сада. По нему дизайнер делает закупочный лист, по нему бригада размечает посадочные ямы на участке, по нему страхуется бюджет. Если в дендроплане ошибка — она перейдёт в землю на 5–10 лет вперёд.
Заказчик дендроплан в большинстве случаев видит мельком и подписывает не глядя. Это плохая практика. Лист устроен просто, и потратить 30 минут на самостоятельную проверку — самое выгодное вложение времени за весь проект.
Из чего состоит дендроплан

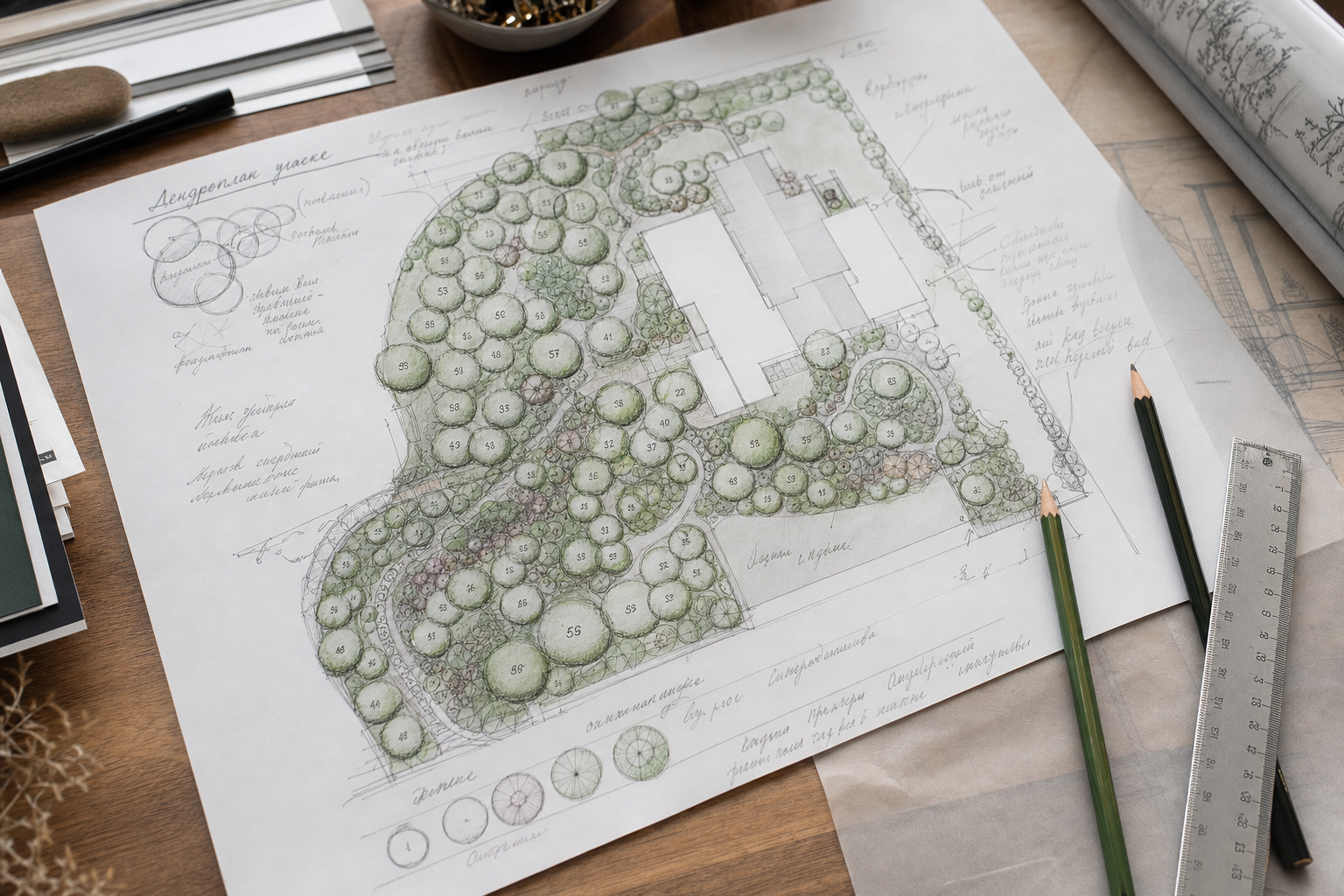

В нашем стандарте дендроплан — лист формата A2 или A3, на котором изображены:
- Контур участка с домом, забором, основными постройками и существующими крупными растениями. Контур должен быть точным — это база, на которой стоит всё остальное.
- Все новые посадки, обозначенные кружками разного размера: размер кружка соответствует размеру кроны растения через 5–7 лет после посадки.
- Номера, проставленные у каждого кружка: эти номера ссылаются на спецификационную таблицу.
- Спецификационная таблица на этом же листе или отдельном: латинское и русское название, размер посадочного материала, количество, цена за штуку.
- Условные обозначения для разных групп растений (хвойные, лиственные, кустарники, многолетники).
- Подсветка существующих растений, которые сохраняются, и тех, которые удаляются.
- Стрелка севера и масштабная линейка.
- Штамп проекта с номером версии, датой и подписью.
Шесть пунктов из этого списка — обязательны. Если чего-то не хватает — дендроплан недоделан.
Чем дендроплан отличается от эскизного проекта
На эскизном проекте показано, как сад будет выглядеть в целом: где газон, где мощение, где входная группа. Растения там обозначены условно, без подсчёта штук и без точных позиций.
На дендроплане показано конкретно, какие растения и в каких точках будут сидеть. Это уже рабочий документ: по нему закупают, по нему сажают, по нему принимают работу.
Тонкий, но важный момент: эскизный проект — про композицию, дендроплан — про инженерию. На эскизнике вы согласуете «как красиво», на дендроплане — «как реально посадить и сколько это стоит». Если эскиз показал вам сад вашей мечты, а дендроплан переводит этот сад в 200 строк закупочной таблицы — значит, у дизайнера есть свой завод. Если же дендроплан внезапно начинает противоречить эскизу (на эскизе была плакучая ива, на дендроплане её нет) — это сигнал, что дизайнер пытается удешевить проект втихаря.

Латинские названия — не пафос, а защита
Многих смущает, что в спецификации растения подписаны латынью: Picea abies «Inversa», Pinus mugo «Mughus», Hydrangea paniculata «Limelight». Это не дизайнерская мода, а защитный механизм.
В русских названиях у растений почти всегда есть путаница. «Туя западная» — какой сорт? «Шаровидная»? Так шаровидных туй у разных питомников по 8–10 видов, и они выглядят по-разному в зрелости. Если в дендроплане написано просто «туя западная шаровидная» — закупщик возьмёт что подешевле, и через 3 года вы получите не ту форму, на которую рассчитывали.
Латинское название (бинарное название вида + сортовое название в кавычках) — это уникальный идентификатор. По нему растение можно сверить в международной базе RHS, в каталоге любого питомника от Питера до Голландии, в инструкции по агротехнике. Это страховка от подмены.
Что должно быть в строке спецификации:
- латинское название вида (
Picea pungens) - сортовое название в кавычках, если сорт указан (
«Hoopsii») - размер посадочного материала: либо в высоте (h=120-140), либо в диаметре кроны (Ø60–80), либо в обхвате ствола для крупномеров (OS 14–16)
- контейнер или ком: C5 — горшок 5 литров, WRB — ком с обрешёткой
- количество штук
- цена за штуку и итог
Если хотя бы что-то из этого пропущено — дендроплан не готов к закупке. Закупка по неполной спецификации — это всегда конфликт, всегда переплата, всегда подмены.
12 вещей, которые проверяем сами
Заказчику не нужно учиться читать дендроплан как ботаник. Достаточно пройтись по 12 пунктам — это и есть приёмка.
1. Все ли существующие растения, которые мы решили сохранить, отмечены и подписаны как «сохраняется». Если на участке стоит 30-летняя берёза и в плане её нет — её снесут.
2. Все ли удаляемые растения отмечены отдельным цветом или штриховкой. Если этого нет, бригада может снести то, что должно было остаться.
3. Совпадает ли количество растений в плане с итогом в спецификации. Это рутинная сверка, и тут регулярно находятся расхождения — особенно у многолетников.
4. Все ли латинские названия написаны без опечаток и в правильном формате (род с заглавной, вид со строчной, сорт в кавычках). Опечатка в питомнике — это закупка не того растения.
5. Указан ли размер посадочного материала для каждой позиции. Без размера бригада посадит «что есть».
6. Соблюдены ли нормативные отступы: от деревьев до забора — 3 м, от плодовых до фундамента — 5 м, от крупномеров до септика — 8 м. На сложных участках отступы критичны: при нарушении сосед может пожаловаться через 5 лет и потребовать пересадку.
7. Учтены ли коммуникации. Над септиком, дренажом, газовой трубой и силовым кабелем — не должно быть крупных деревьев. Если они там нарисованы — это бомба замедленного действия на 10–15 лет.
8. Климатическая зона. Подмосковье — это USDA 4–5. Магнолия, секвойя, пальма, гледичия — это сигнал. Спросите дизайнера: «Это точно зимует у нас без укрытия?»
9. Сезонность сада. Откройте план и мысленно прокрутите по месяцам: что цветёт в мае, в июле, в сентябре. Что выразительно зимой. Если на 12 месяцев в году в саду «голо» 7 месяцев — проект неравномерный.
10. Размер кружков соответствует реальному размеру взрослого растения. Дизайнеры иногда занижают, чтобы поместить больше. Через 5 лет вы получите тесноту, через 10 — джунгли с борьбой за свет.
11. Подсчёт стоимости в спецификации сходится со сметой ландшафтного проекта. Не должно быть «закупка по факту».
12. Все необычные позиции (крупномеры дороже 50 тыс. ₽, редкие сорта, заказные растения) — подсвечены отдельно и сопровождены комментарием от дизайнера: «заказывается за 3 месяца», «требует тёплой зимы в первый год», «нужна притенка в первое лето».
12 пунктов — это рабочий чек-лист. Печатаем, идём по дендроплану с карандашом, помечаем галочки. Любая красная отметка — повод обсудить с дизайнером до подписания.
Что должно быть к дендроплану дополнительно
Полноценный дендроплан почти никогда не приходит один. К нему прилагаются:
- План посадочных мест — упрощённая схема, где у каждого кружка проставлены координаты или привязки к стенам/забору. Без этого схема превращается в творческую задачу для бригады.
- Схема разбивки посадочных ям — диаметр и глубина для разных групп растений, состав засыпки.
- План полива — какой полив (капля, разбрызгиватели, ручной) идёт к каждой группе. Без этого у дизайнера хвойная горка зимой высохнет, потому что не учли, что вы ездите на дачу только летом.
- Пояснительная записка — стиль сада, идея посадок, особенности агротехники, рекомендации по уходу. 5–10 страниц, в которых стоят все ответы на вопросы «а почему именно это растение здесь».
- Календарь посадок — что сажаем в апреле, что в мае, что осенью. Все растения нельзя сажать одновременно.
Если дизайнер сдаёт «голый» дендроплан без этих приложений — закупка будет вестись по принципу «как поняли». Это путь к конфликту через сезон.
Подробнее о том, как мы делаем подбор и оформление дендроплана, написано на странице услуги «Дендроплан и генплан»: там состав, сроки, цены, примеры наших работ.

Типовые ошибки, которые мы регулярно вытаскиваем при экспертизе
Когда мы делаем экспертизу чужих проектов, в дендропланах обычно вылезает один и тот же набор проблем:
- Слишком близкая посадка. На бумаге кружки красивые и ровные, на земле они через 4 года смыкаются и борются за свет. Признак: смотрим на размер кружков и сверяем с инструкцией для сорта. Если в инструкции взрослая ширина кроны 4 м, а на плане кружки диаметром 2 м — это значит «впихнуть».
- Магнолии и другие теплолюбивые в открытом грунте. Иногда дизайнеры из Москвы рисуют по подмосковным проектам растения, которые они видели в книжках или в Сочи. В Подмосковье магнолия Суланжа зимует условно и страдает каждые 3 года.
- Несоблюдение коммуникаций. Над септиком — крупномер. Под кабелем — туя 4 м. На дренажной канаве — берёза. Через 5 лет всё это поднимает дёрн, рвёт трубы, ломает основание.
- Полное отсутствие весеннего цветения. Заказчик хотел «вечно цветущий сад», а в проекте на апрель–май — пусто. Бузина, рябина, спирея цветут в июне, рододендроны не посажены, луковичных нет.
- Закупка одной партии. Бригадир покупает всё в одном питомнике, потому что так проще. В итоге всё лето доставляют половину растений с пересортицей, а половины нужных сортов нет вообще.
Каждый из этих пунктов мы вписываем в наш акт экспертизы — заказчики потом используют его в переговорах с другой студией.
Юридическая часть приёмки
Дендроплан принимается актом — таким же, как и любой другой проектный документ:
- На акте указан номер версии дендроплана и дата.
- К акту приложен PDF утверждённой версии (а не «последняя в чате»).
- Замечания, не возвращающие план на доработку, зафиксированы письменно в акте и переходят в эскизник или рабочую документацию.
- Сроки следующих этапов (закупка, посадка) указаны явно.
Без этого через год вы не сможете сослаться на «вот же мы договорились».
Когда дендроплан безопасно делать на ходу
Иногда заказчик хочет «как-то садово, без проекта». Это редкий, но валидный сценарий, например — небольшой участок 6–10 соток, где сложно «промахнуться». В этом случае дендроплан составляется упрощённо: набросок на лист А4, спецификация в Excel, без визуализаций. Цена — 20–40 тыс. ₽ против 80–120 за полный.
Но и в этом упрощённом формате 12 пунктов чек-листа всё равно работают. Если в дендроплане не указан размер растений и нет координат — даже за 20 тыс. это не дендроплан, а пожелание.
Что дальше
Дендроплан — рабочий документ, который вам показывают раз и закатывают в общий проект. Возьмите этот чек-лист, пройдите по 12 пунктам, спросите дизайнера про каждый красный флаг. Это не паранойя, это нормальная приёмка.
Если у вас есть готовый дендроплан и хочется второй парой глаз — мы делаем независимую экспертизу проекта за 25 000 ₽: разбор всех 12 пунктов письменно плюс часовой созвон. Часто после такого аудита заказчик возвращается к своему дизайнеру с конкретным списком замечаний — и проект становится сильно лучше без переделок.
